L’achat d’un terrain constructible est une étape majeure d’un projet immobilier, mais la mention « non viabilisé » peut transformer ce rêve en un défi administratif et financier. Viabiliser un terrain consiste à raccorder la parcelle aux réseaux publics : eau potable, électricité (Enedis) et télécommunications. Ces travaux sont indispensables pour obtenir le certificat de conformité de votre future maison. Ils répondent à des règles strictes et des tarifs variables selon l’éloignement des réseaux. Anticiper l’ordre des démarches et identifier les interlocuteurs clés est le seul moyen d’éviter les retards de chantier et les surcoûts imprévus.
Les étapes administratives : du certificat d’urbanisme au permis de construire
La viabilisation commence en mairie. La première étape consiste à consulter le Plan Local d’Urbanisme (PLU). Ce document précise si votre parcelle est située en zone urbaine (U) déjà desservie par les réseaux, ou en zone à urbaniser (AU). Cette distinction détermine la faisabilité technique et la prise en charge financière de certains raccordements.

Le certificat d’urbanisme opérationnel
Le certificat d’urbanisme « opérationnel » (CUb) est un outil indispensable. En le demandant, vous obtenez une réponse précise sur l’état des équipements publics existants ou prévus à proximité. La mairie dispose de deux mois pour répondre. Ce document fige les règles d’urbanisme et les taxes applicables pendant 18 mois, offrant une fenêtre de tir sécurisée pour chiffrer votre projet sans craindre un changement de réglementation. C’est à ce stade que vous identifiez si une extension de réseau est nécessaire, ce qui impacte directement les délais.
L’obtention du permis de construire
Le permis de construire est le déclencheur officiel pour les gestionnaires de réseaux comme Enedis ou les régies d’eau. La plupart des formulaires de demande de raccordement exigent une copie de l’arrêté accordant le permis. Préparez un dossier complet comprenant un plan de situation, un plan de masse et une copie du cadastre. Sans ces documents, vos demandes de devis sont bloquées.
Raccordement à l’eau potable et assainissement
L’eau est généralement le premier réseau à installer, car elle est nécessaire dès le début du gros œuvre pour la fabrication du béton et le nettoyage des outils. La démarche s’effectue auprès de la mairie ou du syndicat des eaux local (Suez, Veolia, SAUR ou régie municipale).
La procédure de branchement
Une fois votre demande déposée, un technicien évalue l’emplacement du futur compteur. Celui-ci est idéalement placé en limite de propriété pour rester accessible aux agents de relevé. Le devis inclut le terrassement sur la voie publique, le percement de la conduite principale et la pose du regard technique. Les travaux sur votre partie privée, entre le compteur et la maison, restent à votre charge et sous votre responsabilité.
Assainissement : collectif ou individuel
La viabilisation « eau » inclut l’évacuation des eaux usées. Si votre terrain est desservi par le « tout-à-l’égout », vous devrez payer une taxe de raccordement (PFAC) et effectuer le branchement au collecteur. Si la zone n’est pas couverte, vous devrez prévoir une installation d’assainissement non collectif (fosse septique ou micro-station), dont le coût varie de 7 000 € à 12 000 € selon la nature du sol.
Électricité et Télécoms : Enedis et le défi de la fibre
Le raccordement électrique est complexe en raison des normes de sécurité (NF C 15-100). L’interlocuteur unique est Enedis, quel que soit votre futur fournisseur d’énergie.
Le raccordement Enedis
La demande se fait sur le portail Enedis-Connect. Vous choisissez entre un raccordement de type 1 (si la distance entre le coffret en limite de propriété et votre tableau électrique est inférieure à 30 mètres) ou de type 2 (au-delà de 30 mètres). Dans le cas du type 2, le compteur est placé en limite de propriété et vous installez un câble de forte section à vos frais jusqu’à la maison. Comptez entre 500 € et 2 500 € pour un branchement standard, hors extension de réseau.
Téléphone et Internet
Bien que le réseau cuivre disparaisse, le raccordement télécom reste obligatoire pour l’accès au haut débit. La démarche se fait auprès d’Orange ou via votre constructeur. Le raccordement consiste à poser deux fourreaux verts de 45 mm de diamètre entre la limite de propriété et le point de pénétration dans l’habitation. Réalisez ces travaux en même temps que l’électricité pour mutualiser les coûts de tranchée.

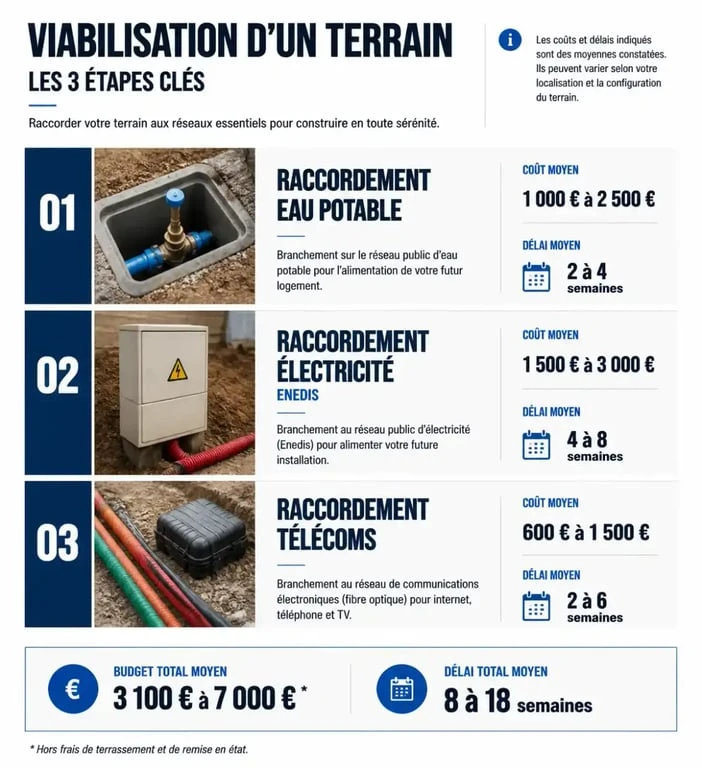

Budget et calendrier : combien coûte réellement la viabilisation ?
Le coût total d’une viabilisation dépend de la distance entre votre future construction et les points de branchement existants dans la rue. Plus le terrain est en retrait, plus la facture s’alourdit.
| Type de raccordement | Interlocuteur | Coût moyen constaté | Délai moyen |
|---|---|---|---|
| Eau potable | Mairie / Régie | 800 € à 1 500 € | 4 à 8 semaines |
| Électricité (Enedis) | Enedis | 500 € à 2 500 € | 2 à 6 mois |
| Téléphone / Fibre | Orange / Opérateur | 200 € à 500 € | 4 à 12 semaines |
| Assainissement collectif | Mairie | 1 500 € à 3 500 € | Variable |
Au-delà de ces frais, intégrez les coûts de terrassement sur votre propre terrain. Un terrassier facture la création de la « tranchée technique » où passent tous les fourreaux. Prévoyez une enveloppe globale de 5 000 € à 15 000 € pour une viabilisation complète sur un terrain situé à moins de 20 mètres des réseaux. Si une extension de réseau est nécessaire, la facture peut dépasser 20 000 €.
Conseils pour optimiser vos travaux
Pour réussir votre viabilisation, la règle d’or est l’anticipation. Dès la signature du compromis de vente, contactez les services pour obtenir des pré-devis. Cela permet d’ajuster votre prêt immobilier avant sa finalisation.
Mutualisez les tranchées : Demandez à votre terrassier de prévoir une seule large tranchée pour l’eau, l’électricité et les télécoms. Chaque réseau doit respecter une profondeur et une couleur de grillage avertisseur spécifique : bleu pour l’eau, rouge pour l’électricité, vert pour les télécoms.
Vérifiez l’emplacement des coffrets : Assurez-vous que les coffrets EDF et eau ne gênent pas l’accès futur de votre garage ou de votre portail. Une fois posés, les déplacer coûte cher.
Le Consuel et le raccordement final : Pour l’électricité, Enedis ne mettra pas le réseau sous tension sans l’attestation Consuel, qui prouve que l’installation intérieure respecte les normes de sécurité.
Un terrain déjà viabilisé se vend souvent 10 à 15 % plus cher qu’un terrain nu. Si vous achetez un terrain non viabilisé, assurez-vous que l’économie réalisée à l’achat couvre les frais de raccordement et les aléas techniques rencontrés lors des travaux de terrassement.
- Viabilisation de terrain : coûts, délais et démarches pour raccorder l’eau, l’électricité et le téléphone - 19 juin 2026
- Tarif pour débarrasser une cave : 3 formules et critères pour éviter les surcoûts - 19 juin 2026
- Déclaration de travaux pour un abri de jardin : seuils, démarches et règles du PLU - 18 juin 2026
